[아유경제=조명의 기자] 한국토지주택공사(LH)는 최근 3기 신도시를 비롯해 전국 총 42개 지구 148.2km 구간, 506기의 송전철탑의 이설ㆍ지중화사업을 본격화한다고 밝혔다. 전체 사업비 규모는 약 4조 원대에 달한다.

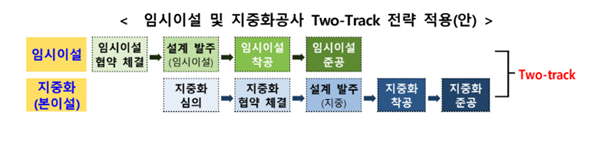

LH는 공기 단축과 주택 공급 조기화를 위해 송전선로 이설 시 `임시이설`과 `본이설`을 병행 추진하는 투-트랙 전략을 도입한다. 기존 송전선로 이설은 협의→설계→시공 등이 순차적으로 진행돼 평균 8년 이상이 소요됐으나, 투-트랙 전략을 도입하면 평균 2~3년의 공기 단축이 가능해진다.
현재 경기 용인반도체 국가산단과 하남교산 공공주택지구에 우선 적용 중이며, 향후 전국 주요 사업지구로 확대 적용될 계획이다. 특히 하남교산 지구의 경우 송전선로 지중화 전 임시 이설을 통해 토지 사용 시기는 최대 36개월 단축되고 주택 공급(3000가구)은 2026년부터 가능해질 것으로 예상된다.
아울러 LH는 2026년부터 도시 설계 단계부터 주민 시야와 조망권을 고려한 전력 인프라 설계를 가능케 하는 `전력시설 3D 경관시뮬레이션`을 도입한다. 해당 시뮬레이션은 입주자가 창문 밖으로 보게 될 전력시설 위치를 입체적으로 구현해 내, 입주민을 고려한 최적의 송전설비 위치와 차폐 방안 등 분석할 수 있다.
LH 관계자는 "송전철탑 이설은 단순한 전력사업이 아닌 국가 주거 정책을 뒷받침하는 필수 인프라사업으로, 국민 주거 안정과 도시의 미래 경쟁력을 함께 높이는 일"이라며 "앞으로도 지자체, 한국전력 등과 긴밀히 협력해 주택 공급 조기화를 목표로 차질 없는 공공 인프라 구축을 이뤄 나갈 것"이라고 말했다.
[아유경제=조명의 기자] 한국토지주택공사(LH)는 최근 3기 신도시를 비롯해 전국 총 42개 지구 148.2km 구간, 506기의 송전철탑의 이설ㆍ지중화사업을 본격화한다고 밝혔다. 전체 사업비 규모는 약 4조 원대에 달한다.
LH는 공기 단축과 주택 공급 조기화를 위해 송전선로 이설 시 `임시이설`과 `본이설`을 병행 추진하는 투-트랙 전략을 도입한다. 기존 송전선로 이설은 협의→설계→시공 등이 순차적으로 진행돼 평균 8년 이상이 소요됐으나, 투-트랙 전략을 도입하면 평균 2~3년의 공기 단축이 가능해진다.
현재 경기 용인반도체 국가산단과 하남교산 공공주택지구에 우선 적용 중이며, 향후 전국 주요 사업지구로 확대 적용될 계획이다. 특히 하남교산 지구의 경우 송전선로 지중화 전 임시 이설을 통해 토지 사용 시기는 최대 36개월 단축되고 주택 공급(3000가구)은 2026년부터 가능해질 것으로 예상된다.
아울러 LH는 2026년부터 도시 설계 단계부터 주민 시야와 조망권을 고려한 전력 인프라 설계를 가능케 하는 `전력시설 3D 경관시뮬레이션`을 도입한다. 해당 시뮬레이션은 입주자가 창문 밖으로 보게 될 전력시설 위치를 입체적으로 구현해 내, 입주민을 고려한 최적의 송전설비 위치와 차폐 방안 등 분석할 수 있다.
LH 관계자는 "송전철탑 이설은 단순한 전력사업이 아닌 국가 주거 정책을 뒷받침하는 필수 인프라사업으로, 국민 주거 안정과 도시의 미래 경쟁력을 함께 높이는 일"이라며 "앞으로도 지자체, 한국전력 등과 긴밀히 협력해 주택 공급 조기화를 목표로 차질 없는 공공 인프라 구축을 이뤄 나갈 것"이라고 말했다.
